Ce qu'on a construit

Racine, notre fibre dans le Jovinien.

Un projet pilote d'appropriation citoyenne des réseaux de fibre optique, financé par les membres. Aujourd'hui, ce réseau est en service : il porte une grande partie de l'activité de la coopérative.

Réseau en service Financé par les membres Fibre coopérative

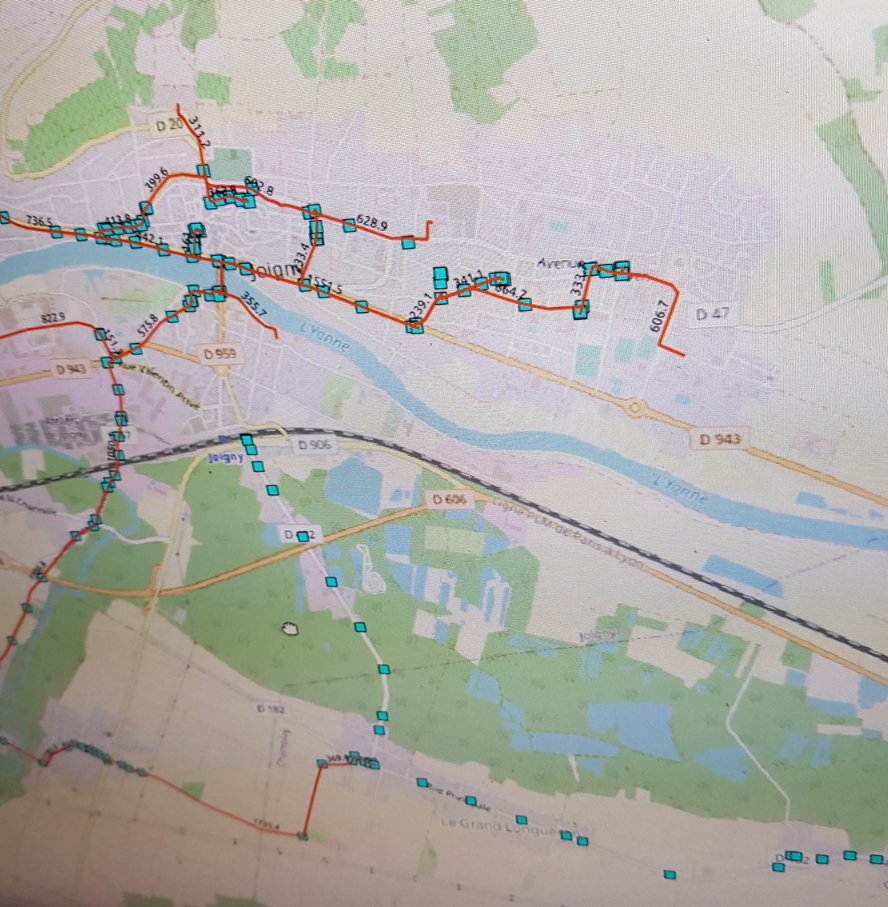

Plan du réseau fibre Racine dans le Jovinien

Un réseau qui pourrait faire tellement plus

Tel qu'il a été prévu, le réseau fibre déployé dans le Jovinien ne remplit qu'un seul objectif : amener une connexion internet plus performante. Pourtant, compte tenu de l'investissement financier et du temps qu'il a fallu pour en arriver là, il pourrait faire tellement plus.

Usages réseau fibre

Fibre et radio : meilleur ensemble

SCANI a déployé, depuis 13 ans, un réseau radio. Il sera encore utile un bon bout de temps mais se trouvera grandement amélioré par le déploiement de la fibre. La complémentarité des réseaux est l'objectif à ne pas perdre de vue.

Complémentarité fibre radio

Un réseau public, réellement public

La fibre en cours de déploiement à Joigny est propriété du département de l'Yonne. Pourtant, la tête du réseau est installée dans un bâtiment privé d'Orange. Cette situation n'est acceptable ni politiquement, ni financièrement.

Enjeux réseau public

Les grandes étapes du déploiement

🗺️

Études de terrain

26 km de réseau à vérifier avec CFibre, entreprise icaunaise spécialisée. Montage du dossier d'étude et vérification de la faisabilité.

🔌

Déploiement de la colonne vertébrale

Tirage de nos propres fibres entre un bâtiment de la CCJ et l'ensemble des armoires concernées, pendant que BFCFibre pose les siennes.

🔥

Mise en continuité

Soudure des fibres dans les fourreaux souterrains pour établir des circuits continus depuis notre central jusqu'à chaque armoire.

💡

Allumage du réseau

Installation des lasers au bout des fibres pour transmettre les données.

🏠

Raccordements des membres

Raccordement des membres SCANI à mesure que le réseau déployé par BFCFibre est disponible. Toujours en mode coopératif.

📡

Boost du réseau radio

Avoir la fibre ne sera jamais une obligation. Les abonnés radio verront leur débit augmenter à mesure que la fibre se rapprochera de chez eux.

Chronologie du projet

Le chantier, de l'appel à participation au réseau en service.

1

Mars 2021

Préparation des documents sur l'appel à participation. Études terrain en cours.

2

Juillet 2021

Les demandes d'accès au génie civil ont été acceptées.

3

Août 2021

Les câbles de la tranche 1 sont commandés.

4

Octobre 2021

La tranche 1 est quasi terminée. Allumage imminent des premières connexions.

5

Décembre 2021

Premiers raccordements.

6

Février 2022

Raccordement de certains sites communaux en fibre noire.

7

Juin 2022

Les 3 tranches du réseau sont terminées.

8

Novembre 2022

Reconfiguration du réseau radio pour optimiser la distribution.

9

Juillet 2023

Activation de deux routes de secours pour rejoindre le réseau parisien.

10

Janvier 2024

Début des discussions pour établir un GFU à Joigny.

11

2026

Le groupement fermé d'utilisateurs (GFU) de Joigny prend vie : repérages faits, accords passés.

La suite : un groupement fermé d'utilisateurs à Joigny

Un GFU, c'est un réseau privé partagé entre plusieurs acteurs d'un même territoire, qui s'appuie sur la fibre déjà en place pour relier leurs sites entre eux.

À Joigny, les repérages sont faits et les accords sont passés : le projet est en train de prendre vie, sur le socle construit par Racine.

Et pourquoi pas chez vous ?

Ce qui a été fait dans le Jovinien peut l'être ailleurs : une fibre publique gérée par celles et ceux qui l'utilisent. Collectivité, collectif d'habitants, entreprises d'une même zone : parlons-en.

Une question ? Parlons-en.

Permanence tous les mardis de 14h à 18h au B38 à Joigny. Ou par mail, ou par téléphone.
